Démolition partielle mécanisée d’un immeuble de 9 niveaux situé à Paris

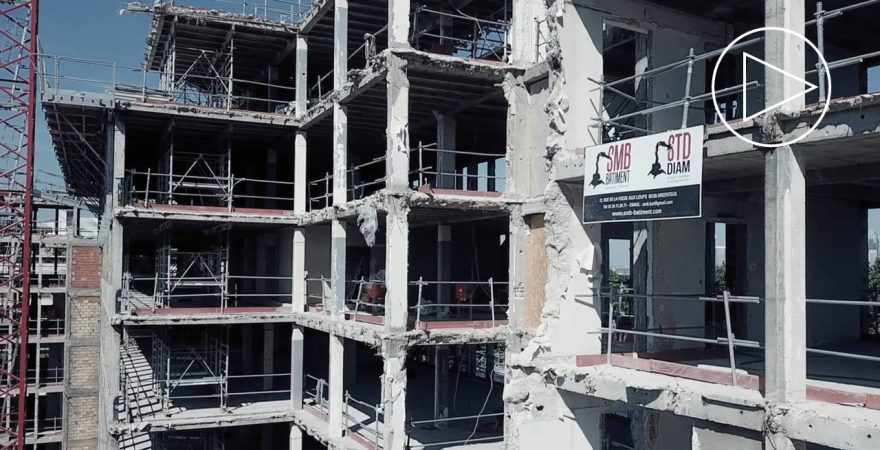

À Porte Maillot, nous sommes intervenus avec les équipes de STD Diam pour réaliser la démolition partielle d’un immeuble de 9 niveaux.
Pendant 6 mois, le chantier mobilise 25 professionnels chaque jour, avec plusieurs modèles de Brokk choisis selon les zones à traiter et les contraintes rencontrées dans le bâtiment.
L’enjeu du chantier
Sur neuf niveaux, une démolition partielle demande avant tout de bien organiser les interventions.
Il ne s’agit pas de déconstruire l’ensemble du bâtiment, mais d’intervenir uniquement sur les parties concernées par le projet. Les moyens utilisés doivent donc pouvoir évoluer dans l’existant et s’adapter aux différentes configurations rencontrées d’un niveau à l’autre.
À cette organisation intérieure s’ajoute une autre problématique : faire sortir quotidiennement les matériaux issus de la démolition d’un chantier situé à Porte Maillot.
Les défis pour nos équipes
Plusieurs contraintes rythment cette opération :
- Réaliser une démolition partielle sur 9 niveaux,
- Coordonner 25 professionnels présents quotidiennement,
- Adapter les moyens mécaniques aux différentes zones du bâtiment,
- Travailler avec plusieurs formats de Brokk,
- Organiser les évacuations au rythme de la démolition,
- Assurer chaque jour les rotations nécessaires avec les camions-bennes,
- Tenir un chantier prévu sur 6 mois.
La réponse SMB
Sur un bâtiment de cette taille, nous n’utilisons pas une seule machine pour toutes les interventions.
Avec STD Diam, nous nous sommes appuyés sur trois modèles de Brokk : 100, 160 et 260. Leur différence de gabarit permet d’adapter les moyens mécaniques aux espaces dans lesquels nous devons intervenir.
En parallèle, 25 professionnels sont mobilisés quotidiennement pour faire avancer les différentes zones du chantier.
La logistique suit le même rythme : des rotations de camions-bennes sont organisées chaque jour afin d’évacuer progressivement les matériaux issus de la démolition. Pas question d’attendre la fin des travaux pour gérer les volumes produits.
Les résultats
La page présente cette réalisation alors que les travaux sont encore en cours et indique une durée totale prévue de 6 mois, avec une fin de chantier annoncée début octobre.
Ce chantier montre surtout l’importance d’adapter les moyens à chaque situation : trois formats de Brokk, 25 personnes mobilisées et une évacuation quotidienne des matériaux pour faire progresser la démolition sur les neuf niveaux.
Ici, la mécanisation ne repose donc pas sur une seule grosse machine, mais sur le choix du bon engin au bon endroit, associé à une logistique capable de suivre le rythme des équipes.
